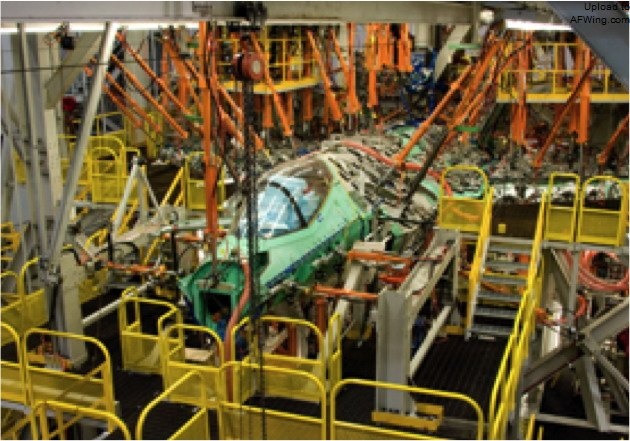

令设计团队担心的是疲劳试验还刚开始不久,由于疲劳试验的特点,越往后出现的问题越多,预计还会有更多的结构部件疲劳问题。好在部件疲劳都是局部问题,大多是相对简单的设计失误造成的,容易修改,在未来生产的飞机上不会留有隐患。问题是已经低速生产的飞机比较作难,试飞和疲劳试验全部完成时,应该已经交付了 300 多架 F-35。第一个办法是接受降低使用寿命的现实,提前订购替换的飞机要增加全寿命成本;第二个办法是加强检查和维修,这个也要增加全寿命成本;第三个办法是返工修复,这个办法最彻底,但初始投入也最大。

疲劳试验

很多技术验证和设计修改都取决于试飞的进展,但 F-35 的 58,300 个试飞科目中只完成了 19%,还基本上都是容易的项目,10.260 个军方验收科目中只有不到 5% 得到验收。舰载型 F-35C 的进度尤其落后,14,300 个试飞科目中只有 2,000 个完成。所有三个型号都还没有进行大迎角飞行试验或者武器投放试验。80% 极限水平的载荷、颤振、涡流敲击方面的试飞科目要到 2014 年才能完成,100% 极限水平的相应试验至少要到 2015-2016 年,12,200 米以上的高空试飞也要到 2015-2016 年。美国空军的埃格林空军基地和美国海军的莱克赫斯特海航基地的试飞进度达到计划要求,但进度依然比 SDD 原计划落后至少 8%。这主要是因为不断发现新问题,不断重新设计和返工,还有飞机的可靠性、可维修性和备件问题。比如说,F-35A 的一般试飞拖了系统试飞的后腿,F-35B 的升力风扇门故障拖了垂直降落试飞的后腿,燃油抛弃的问题将拖所有型号试飞的后腿。

软件问题也是试飞拖延的一个原因,F-35A 六号机因为软件问题而停飞两个星期。但任务系统的软件升级在不断进行,修补和纠错也接踵而至,更加复杂的武器和传感器整合部分的软件测试还没有开始。保密使得埃格林和莱克赫斯特之间的沟通不灵,进一步增加软件问题的痛苦。软件测试和试飞计划也对不上号,Block 3F 在两者的日程上竟然相差 160 天。

第三类是 5 个中等严重程度的问题,后果和成本居中,但累积起来还是会对边试飞边生产造成问题,其中包括软件、超重、过热、自动后勤信息系统和雷击防护。

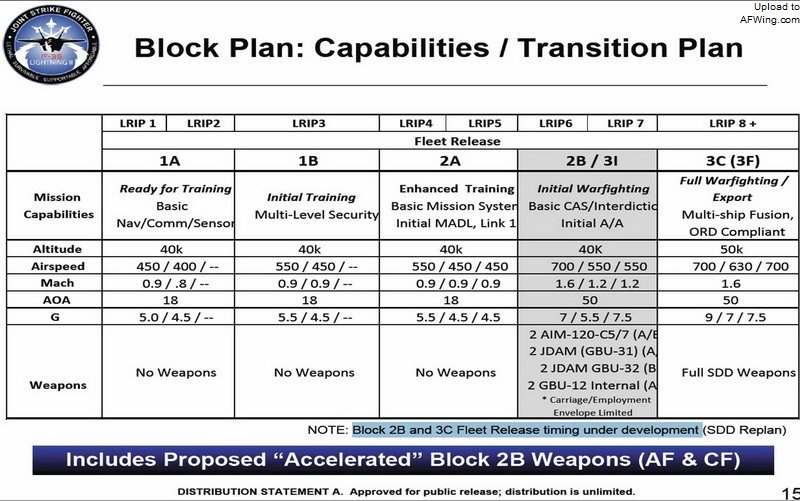

现在战斗机的软件研发已经越来越成为影响成败的重头戏。软件赋予电子系统以智能,软件的易升级性也使得系统的生命力长青。不过软件之“软”也使得隐患容易滋生,软件测试和修补与其说是科学,不如说是艺术。即使是成熟的软件,在超常使用条件下也不时会有惊讶发生,视窗就是一个例子。为了控制进度和风险,F-35 的软件是分批研发的,后续批次在已经成熟的先导批次基础上升级。已经交付的 Block 1A 软件只有导航、飞控、座舱管理等基本功能,2012 年交付的 Block 1B 将具有简单的空空和空地模拟攻击能力,可以用于训练,2013 年交付的 Block 2A 可以用于复杂的空空和空地模拟攻击,2014-2015 年才能交付的 Block 2B 才具备初始的作战能力,能发射机内挂载的 AMRAAM 中程空空导弹和 GBU-12“铺路石”或 GBU-32 小直径制导炸弹,具有完备作战能力的 Block 3F 要到 2017 年才能就绪。

F-35 的批次规划,能否按计划达成还是个问题

但分批交付软件也有特有的问题,当前在试飞机队中,有 8 个主要软件版本,其中 4 个属于任务系统,4 个属于飞行控制。不同批次的软件同时存在,每个批次内部不同功能有不同的成熟程度,有的能用,有的不能用,造成软件使用、维护、纠错和升级的极大困扰。电子和机载系统电子控制的设计返工和气动、发动机、结构重新设计带来的新的功能和自检要求进一步增加了软件研发的混乱。软件功能增加使得硬件速度不够用,硬件升级则带来新的软硬件相容性问题,或者需要软件驱动器和界面的更新。另外,软件测试也落后于进度。在 10 月底,Block 1B 应该测试完成,但只完成了 25%,任务系统整合拖了 2.5 个月;Block 2A 的任务系统整合应该完成 67%,实际完成 35%。但眼下 F-35 设计团队最大的担心是软件团队力量不足,无法应付多重版本和日新月异的要求。

软件对 F-35 特别重要。还记得 F-22 第一次跨越太平洋时出的洋相吗?飞机一过国际时期变更线,所有导航系统死机,结果火控、导航、燃油管理统统崩溃,只好在伴飞的加油机的引导下,飞回夏威夷。这个问题很快就解决了,48 小时后,这些 F-22 再次起飞,飞往日本。但说明的问题很重要:现代战斗机的软件高度复杂,你都想不到问题会从什么方向来,但问题一旦来了,可能就是全系统性的。要是战斗中出现这样的全面死机,那这一个出动的机群就死定了。

- 超过 2,400 万条代码   - 机载系统超过 950 万条代码   - 超过 F-22 三倍   - 超过 F-18E 六倍   - 代码量 2007 年以来增加了 37%   - 典型增加 30-100%,所以 F-35 的增加还没有到头呢   - 超过一半软件还没有做整体联调试验,这是最恐怖的试验,分部代码好好的,整体一连毛病百出,这是大型软件开发的常事   - 任务系统硬件软件 immature and unproven at this time,这都什么时候了?按照原计划,现在已经全速生产,达到 IOC 了   - 任务系统能力只有 4% 得到验证   - 全状态作战测试要到 2017 年才开始   - 全速生产要到 2019 才可能开始   GAO 报告里也指出,F-35 软件团队的 low productivity 是一个大问题。这不是多雇几个人就能解决的,更不是外包可以解决的。

不算软件,F-35 现在完成的试飞都是基本的适航性、操控品质、速度、升限和基本的机动性。以美国的航空科技水平,本来就不追求最高性能的 F-35 连这点都拿不下来,那就找块豆腐撞死算了。低空、大迎角、武器投放试验才是硬骨头,都还没有开始。武器投放试验最早要 2015 年才开始。
